真题 2025年上半年(第1批)

阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

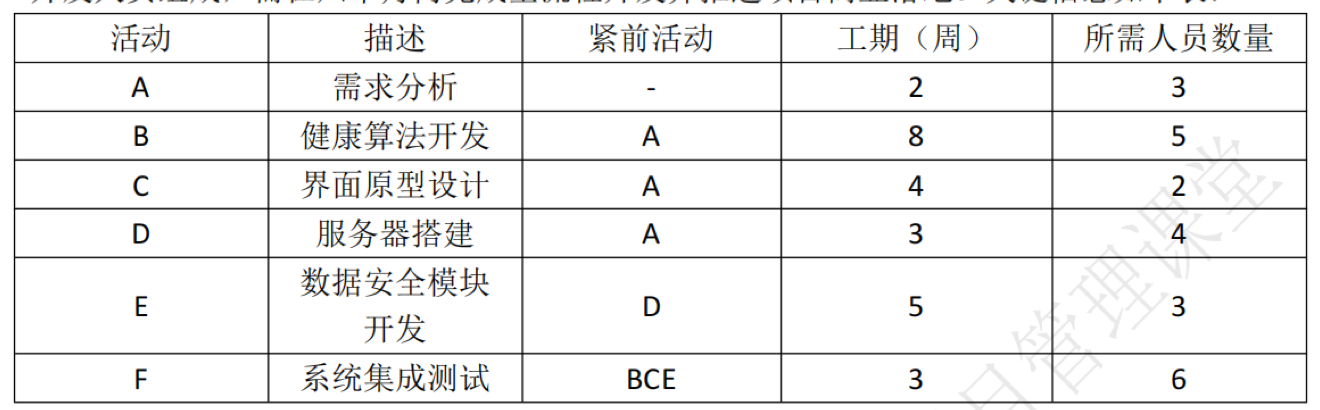

【说明】某医疗大数据公司基于机器学习技术研发糖尿病风险预测系统,项目团队由10名开发人员组成,需在六个月内完成全流程开发并推进项目商业落地。关键信息如下表:

在模型训练方面,项目需依赖第三方供应商提供健康数据集,其质量决定预测模型早期识别糖尿病风险的有效性。因预算与开发周期限制,供需双方有两种策略博弈:
A:供应商:提供S1(高价+高质量数据)或S2(低价+标准数据)两种方案;
B:项目团队:对应机制为T1(接受高价+联合风险担保)或T2(拒绝高价+自担延期风险)。
【问题1】(8分)
(1)请参照活动A的单代号表示法,给出活动C的最迟开始时间、总浮动时间和最迟完成时间以及活动F的最早开始时间和最早完成时间。

活动A的单代号表示法:

(2)计算项目关键路径及总工期。
【问题2】(10分)

假设每名开发人员能力相同且可承担所有活动,在确保总工期不受影响的情况下,完成人员安排计划表。

【问题3】(7分)

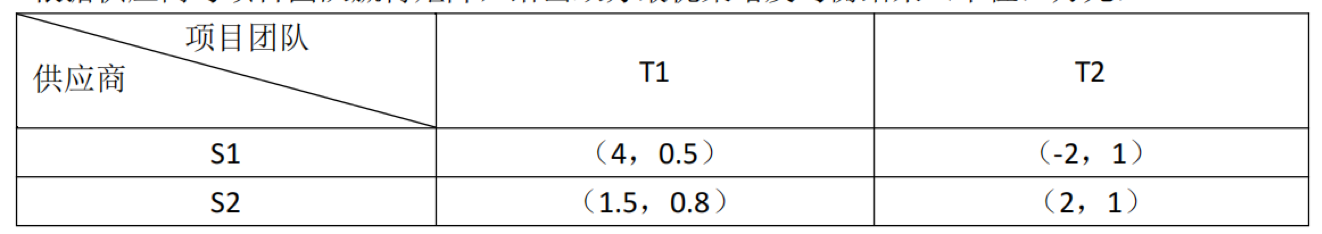

根据供应商与项目团队赢得矩阵,给出双方最优策略及均衡结果(单位:万元)。

表格中X1,X2指供应商收益,X指项目团队收益。例如(4,0.5)表示,当供应商采取S1策略,项目团队采取T1应对策略时,供应商获得4万收益,项目团队获得0.5万元收益。
