案例
真题
(2023年下半年(第4批))
试题四(15分)
阅读以下说明,回答问题1至问题3,将解答填入答题纸对应栏内。
【说明】

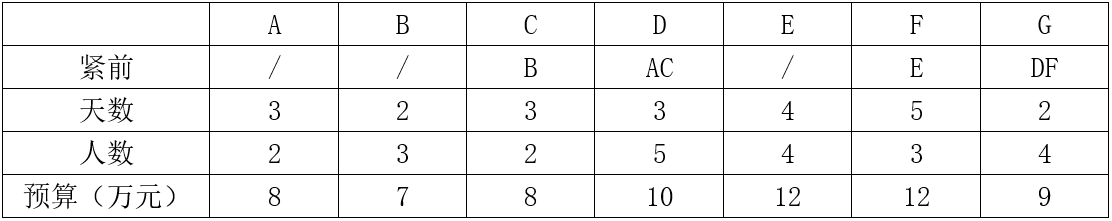

项目实施到第9天结束时,项目已花费成本50万元,此时ABCE均已完成,D、F各完成75%,G尚未开工。
【问题1】(10分)

(1)根据项目信息,将时标网络图补充完整。(2)根据时标图,写出该项目的关键路径、工期和D活动的总时差和自由时差。
【问题2】(4分)
(1)该项目最高峰时需要(1)人,为了减少项目人数,项目经理可以采取(2)的方法,则该项目总人数可以降为(3)人,调整的方法是(4)。
其中(2)的待选方案有:A资源平衡,B资源平滑。
【问题3】(1分)
请计算PV、EV、AC、CV、SV、并判断项目的绩效情况。
阅读以下说明,回答问题1至问题3,将解答填入答题纸对应栏内。
【说明】

项目实施到第9天结束时,项目已花费成本50万元,此时ABCE均已完成,D、F各完成75%,G尚未开工。
【问题1】(10分)

(1)根据项目信息,将时标网络图补充完整。(2)根据时标图,写出该项目的关键路径、工期和D活动的总时差和自由时差。
【问题2】(4分)
(1)该项目最高峰时需要(1)人,为了减少项目人数,项目经理可以采取(2)的方法,则该项目总人数可以降为(3)人,调整的方法是(4)。
其中(2)的待选方案有:A资源平衡,B资源平滑。
【问题3】(1分)
请计算PV、EV、AC、CV、SV、并判断项目的绩效情况。
