案例
真题
(2023年下半年(第5批))
试题二(20分)
阅读以下说明,回答问题1至问题3,将解答填入答题纸对应栏内。
【说明】

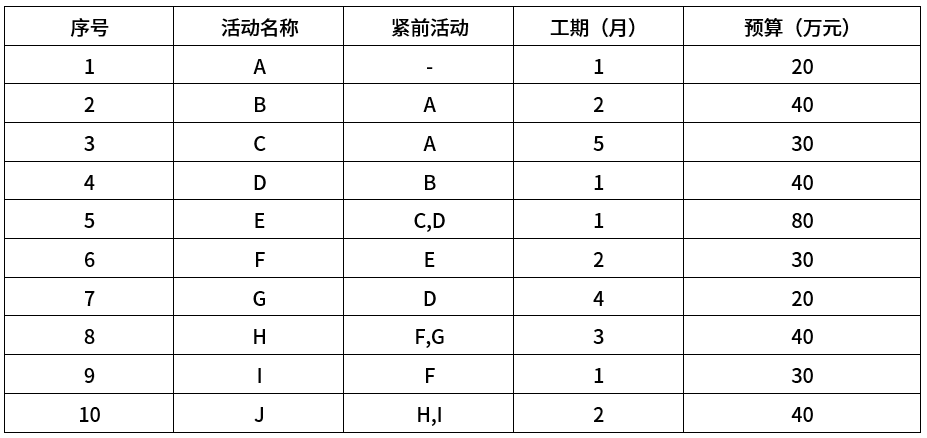

某工程项目活动的基本信息如下表所示:
【问题1】(5分)
结合案例,请写出项目关键路径,并计算项目的总工期。
【问题2】(7分)
假设活动G的最乐观工期为1个月,最悲观工期为7个月,最可能工期为4个月。请计算活动G的标准差,以及活动G在5个月内完工的概率并写出原因。
【问题3】(8分)
假设预算按各活动的工期平均分配,项目执行到第九个月结束时,项目的实际已发生金额为280万,活动ABCDEG已经完工,活动F完成了2/3,活动HI尚未开工。请计算项目的进度偏差和成本偏差,并判断项目此时的执行绩效。
阅读以下说明,回答问题1至问题3,将解答填入答题纸对应栏内。
【说明】
某工程项目活动的基本信息如下表所示:
【问题1】(5分)
结合案例,请写出项目关键路径,并计算项目的总工期。
【问题2】(7分)
假设活动G的最乐观工期为1个月,最悲观工期为7个月,最可能工期为4个月。请计算活动G的标准差,以及活动G在5个月内完工的概率并写出原因。
【问题3】(8分)
假设预算按各活动的工期平均分配,项目执行到第九个月结束时,项目的实际已发生金额为280万,活动ABCDEG已经完工,活动F完成了2/3,活动HI尚未开工。请计算项目的进度偏差和成本偏差,并判断项目此时的执行绩效。
