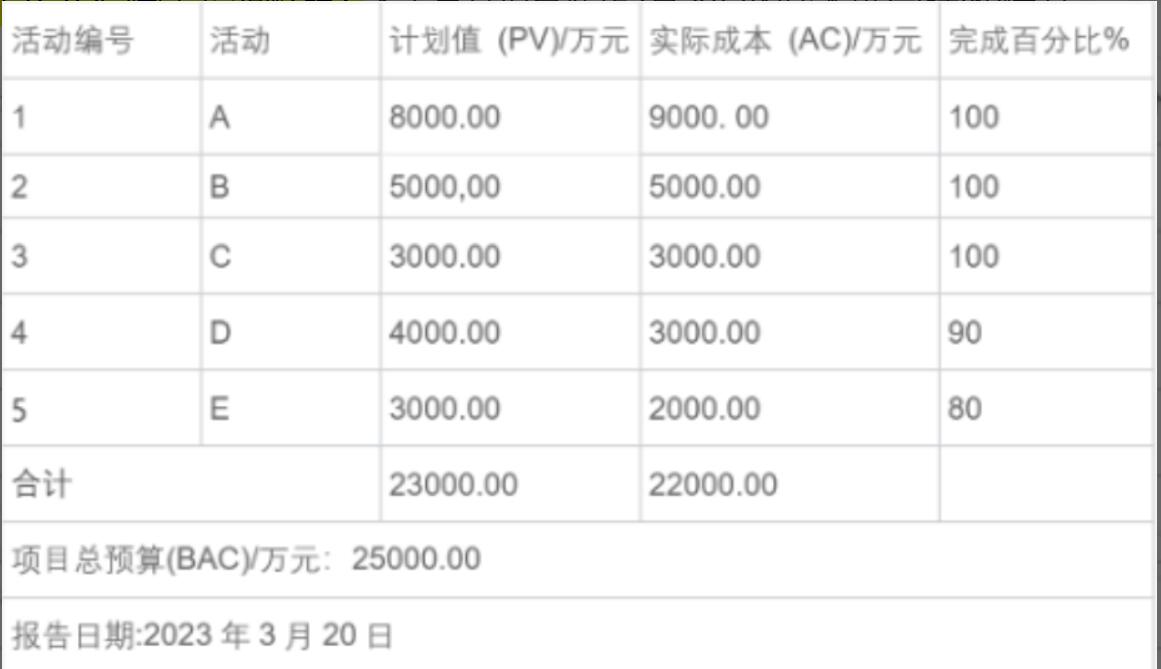

下表是某项目截止3月20日的成本执行(绩效)情况
按照当前项目绩效,如果剩余工作仍按计划效率完成则完工尚需估算(ETC),为:(48)。
A
2000万元
B
2500万元
C
3000万元
D
4136.36万元
